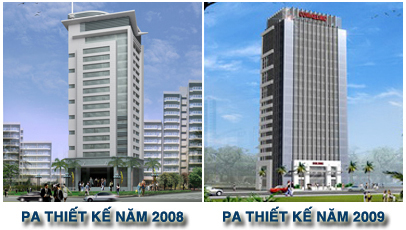

Là một trong những công trình nhà cao tầng đầu tiên được áp dụng công nghệ xây dựng mới vào thi công theo phương án kết cấu:
- Sử dụng cột bằng thép hình HEB650 - HEB200
- Thép dầm, dàn sử dụng thép HEA120 - HEA 280
- Sàn sử dụng thép bản 1mm có gân tăng cứng, đổ bê tông tại chỗ (PA khi thiết kế)

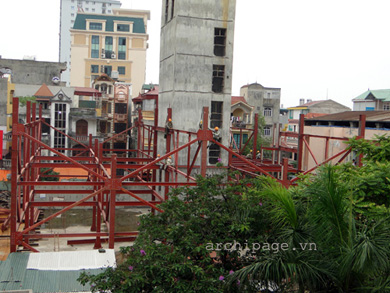

Toàn bộ hệ thống kết cấu thép của toà nhà sẽ được gia công chế tạo tại Nhà máy kết cấu thép nhà cao tầng.
Quy trình và thời gian thi công dự án:

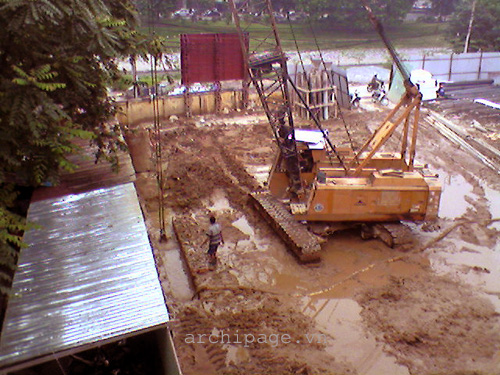

Khoan khảo sát địa chất, nén thử tải: Quý II/2008

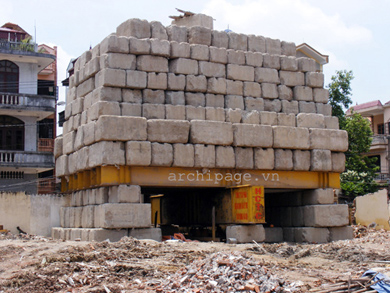

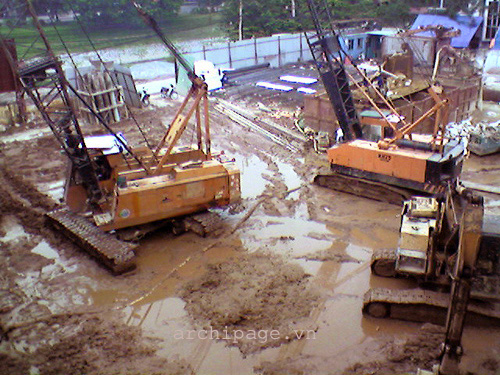

Công tác móng và cọc khoan nhồi: Quý II/2009

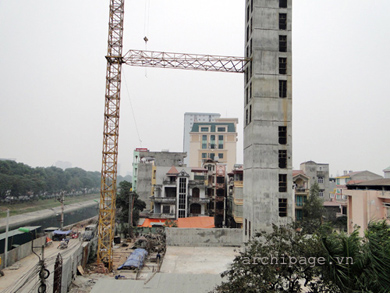

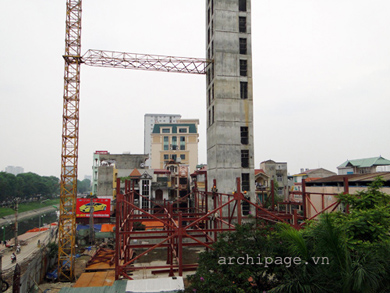

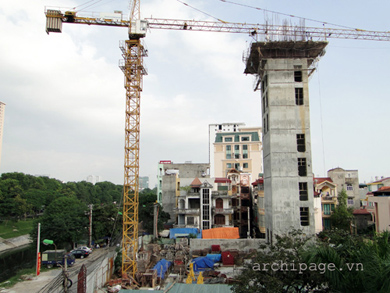

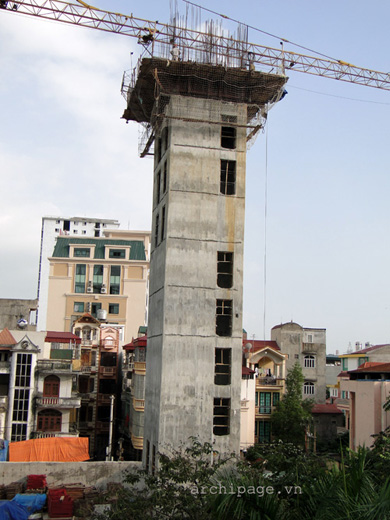

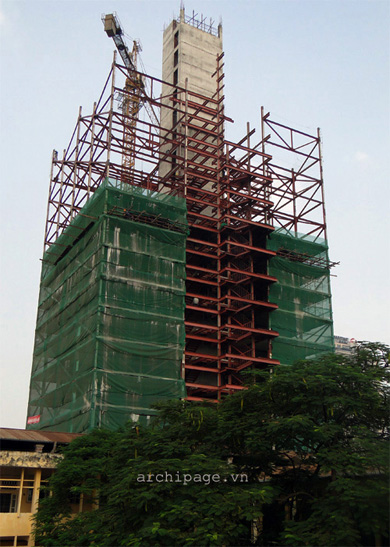

Thi công phần nền và lõi cứng BTCT: Quý III/2010

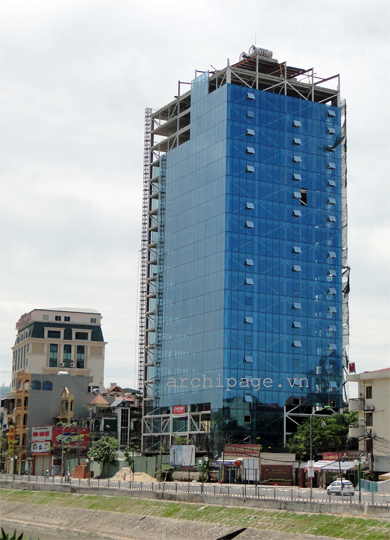

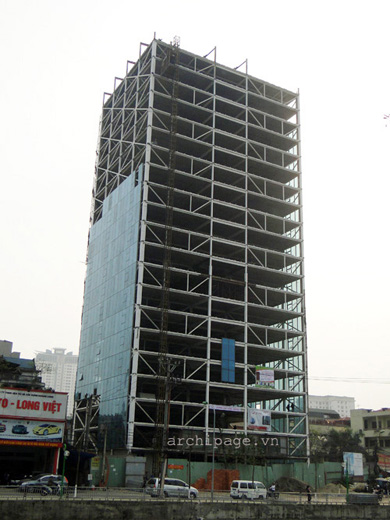

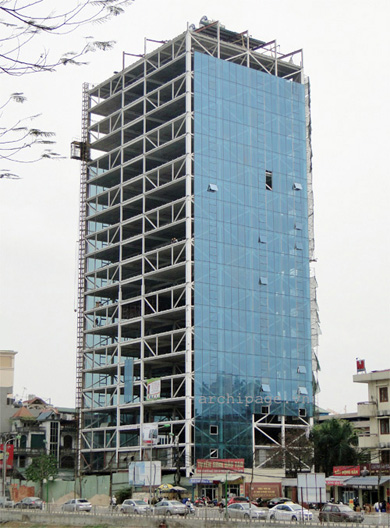

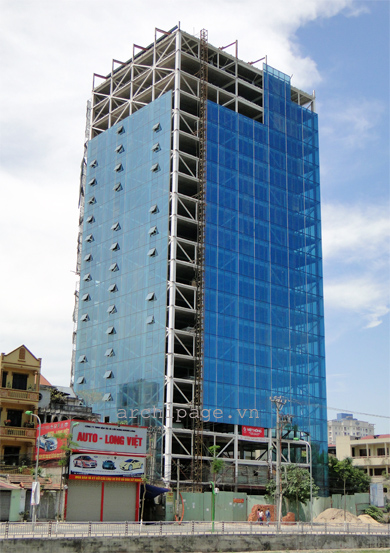

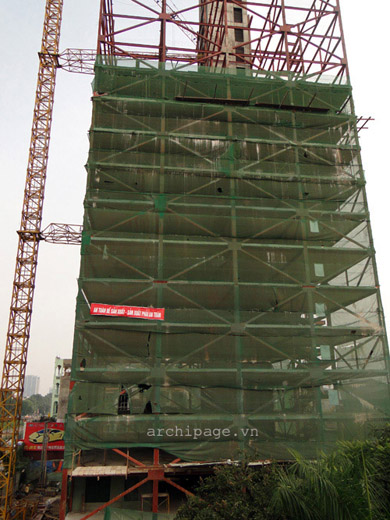

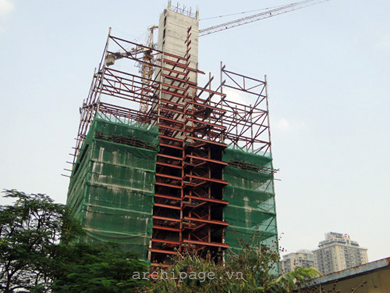

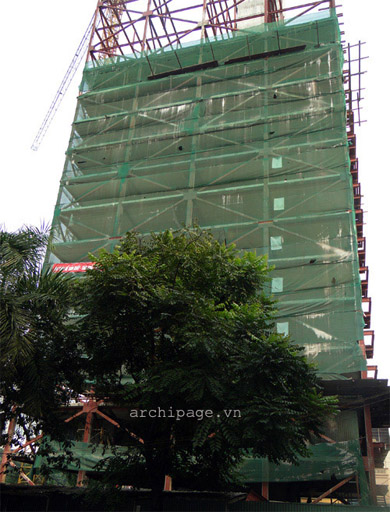

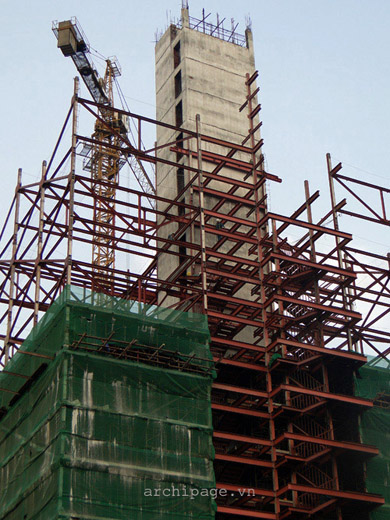

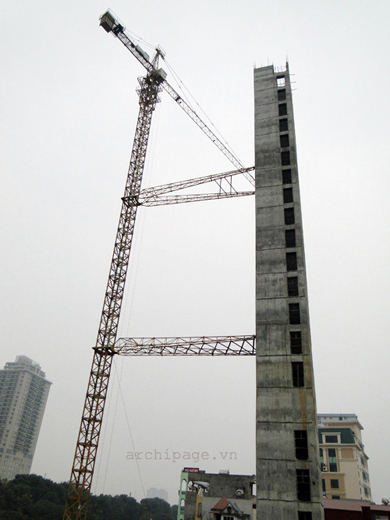

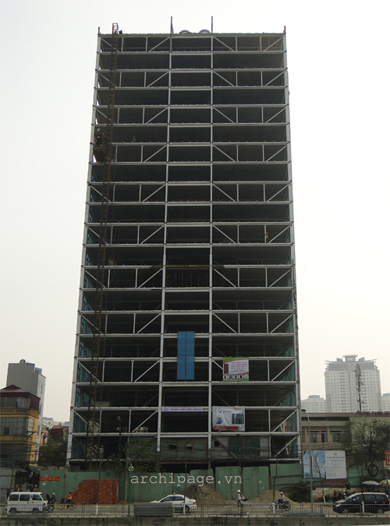

Sau khi hoàn thiện phần gia công chế tạo hệ khung giàn, cột thép tại Nhà máy, Ngày 15/05/2011 tiến hành lắp dựng phần kết cấu thép của dự án

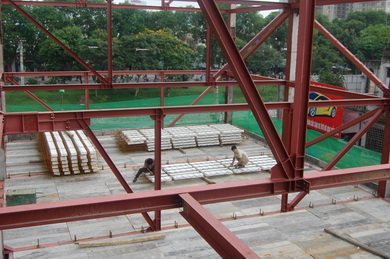

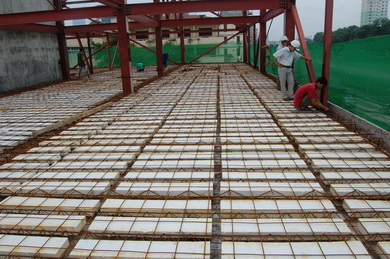

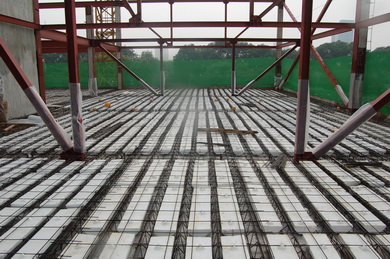

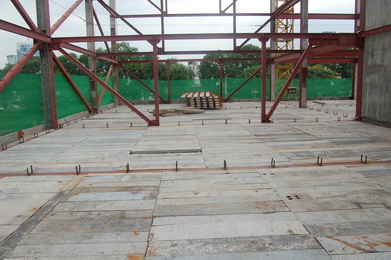

Thi công triển khai công tác lắp dựng tấm sàn 3D: Tháng 06/2011
Sau khi đánh giá hiệu quả một cách toàn diện (trên cả hai khía cạnh kỹ thuật và kinh tế) Kết cấu sàn của dự án đã được thay thế phương án đổ bê tông sàn truyền thống bằng việc sử dụng tấm sàn 3D thay cho phần cốt thép sàn tại dự án

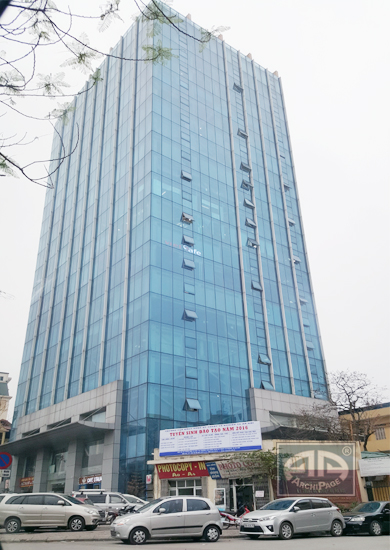

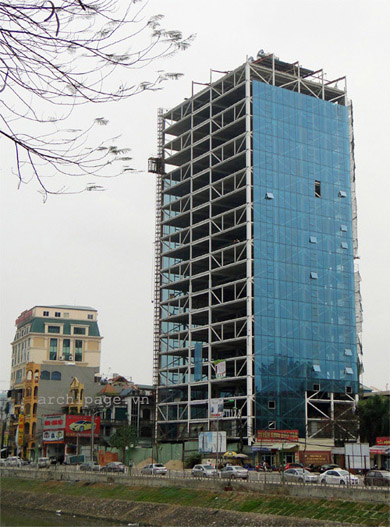

Lắp dựng hệ thống vách kính: Tháng 03/2012
